Plynové spotřebiče a instalace

Kde a jak lze bezpečně položit plynovod: legislativa a

Bezpečné položení plynovodu vyžaduje přesné dodržení technických norem a zákonných požadavků, zejména v oblasti bezpečnostního a ochranného pásma VTL plynovodu. Správná volba místa a metoda, například bezvýkopová pokládka plynovodu DN 300, výrazně snižuje riziko havárií a poškození infrastruktury. Při plánování je nutné respektovat konkrétní vzdálenosti od okolních staveb a zařízení.

💡 Klíčové informace

  • Vytyčení plynovodu je nutné objednat nejméně 5 dní před zahájením prací a platí 2 měsíce.
  • Ochranné pásmo plynovodu v lesních průsecích je 2 metry na každou stranu od osy potrubí.
  • Strojní výkopové práce jsou povoleny maximálně do vzdálenosti 1 metru od vyznačeného plynovodu.
  • V roce 2022 bylo evidováno 519 narušení plynárenských zařízení s odstavením 4760 zákazníků.
  • Při poškození izolace ocelového potrubí je nutné okamžitě informovat provozovatele sítě.

Jak získat povolení a vytyčení plynovodu před pokládkou

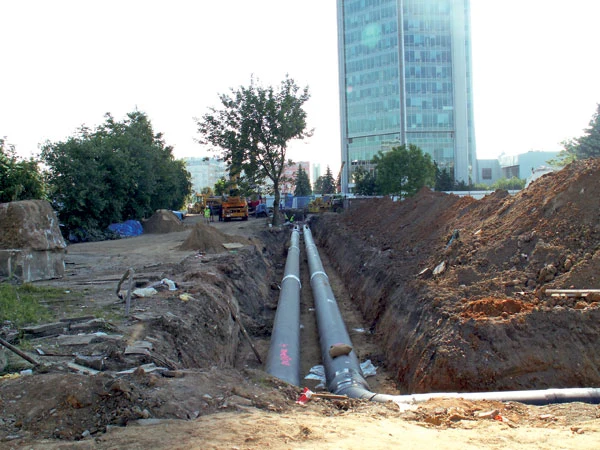

Výkop pro bezpečnou instalaci plynovodu v městském prostředí.

Před zahájením jakýchkoliv výkopových prací je povinností stavebníka získat vytyčení plynovodu u provozovatele distribuční soustavy, kterým je GasNet. Toto vytyčení slouží k přesnému zjištění trasy plynovodu a je klíčové pro bezpečnou pokládku plynovodu podle zákona. Objednávka vytyčení se provádí bezplatně minimálně 5 pracovních dní před začátkem prací prostřednictvím portálu www.gasnet.cz. Platnost vytyčovacího protokolu je 2 měsíce, během nichž lze provádět stavební zásahy v souladu s bezpečnostními pásmy plynovodu.

Energetický zákon stanovuje, kde a jak položit plynovod podle zákona, a vytyčení plynovodu je nezbytné pro dodržení ochranných pásem VTL plynovodu. Správně provedené vytyčení minimalizuje riziko poškození stávajících zařízení a je podmínkou pro získání stavebního povolení plynovodu.

  • Zjistit trasu plynovodu před výkopovými pracemi lze jen na základě platného vytyčení od GasNet
  • Dodržovat bezpečnostní pásmo plynovodu a ochranné pásmo VTL plynovodu je zákonná povinnost stavebníka
  • Vytyčení plynovodu chrání před nehodami a haváriemi při pokládce plynovodu DN 300 i větších průměrů
  • Bezvýkopová pokládka plynovodu také vyžaduje respektování vytyčené trasy a ochranných pásem

Tip: Na co si dát pozor: vytyčení objednávejte vždy s dostatečným předstihem, protože neplatné nebo chybějící vytyčení může vést k zastavení prací a právním postihům.

Jaká jsou ochranná pásma a bezpečnostní vzdálenosti plynovodu

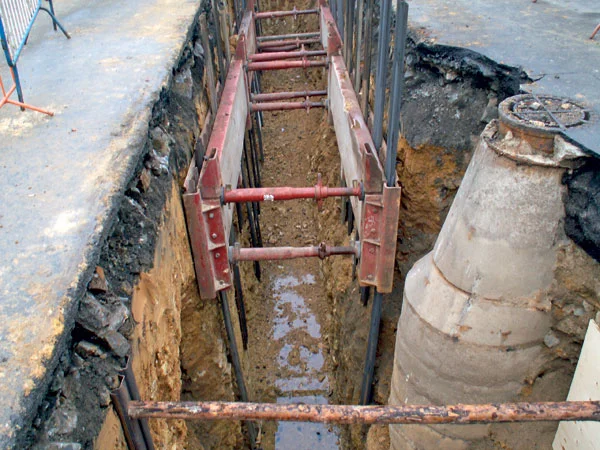

Zásobní plynovod se zakládá v příkopu s ocelovou výztuhou.

Ochranné pásmo plynovodu představuje bezpečnostní zónu, která zajišťuje ochranu potrubí a jeho okolí před poškozením během stavebních či zemních prací. V lesních průsecích má ochranné pásmo šířku 2 metry na každou stranu od osy plynovodu. Tento prostor je nezbytné respektovat, protože zde platí přísná pravidla pro jakékoliv zásahy.

Při souběhu plynovodu s kabelovými vedeními je nutné dodržet minimální vodorovnou vzdálenost, která závisí na tlaku plynu. U plynovodů s tlakem do 0,05 bar je tato vzdálenost minimálně 0,4 metru, u tlaků do 4 bar pak 0,6 metru. Správné vytyčení plynovodu a respektování těchto vzdáleností patří mezi základní bezpečnostní normy pro pokládku plynovodu, a to včetně větších průměrů jako DN 300, ať už při klasické nebo bezvýkopové pokládce.

Typ tlakové kategorie Minimální vodorovná vzdálenost k vedením Ochranné pásmo v lesním průseku
Do 0,05 bar 0,4 m 2 m na každou stranu
Do 4 bar 0,6 m 2 m na každou stranu
Vysokotlaký VTL dle specifikace projektu a stavebního povolení 2 m na každou stranu
Přečtěte si více
Výběr a umístění vývodu pro digestoř v kuchyni včetně

Tip: Při plánování místa pro položení plynovodu si vždy ověřte vytyčení plynovodu a dodržujte zákonné bezpečnostní pásmo VTL plynovodu, abyste předešli haváriím a komplikacím při výkopových pracích.

Pravidla a technologie pro provádění zemních prací v okolí plynovodu

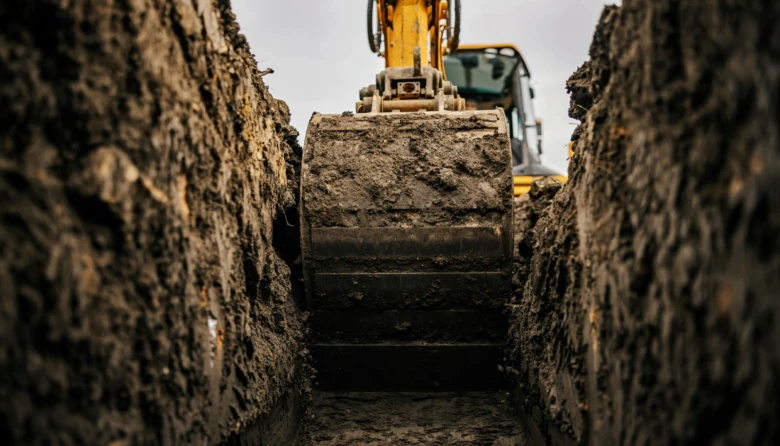

Žlutý bagr v jámě pro položení plynovodu.

Práce v těsné blízkosti plynovodu vyžaduje dodržení přísných pravidel a technologií, které zajistí bezpečnost a ochranu zařízení. Tento postup platí zejména v ochranném pásmu VTL plynovodu, kde jsou omezeny způsoby provádění zemních prací.

Ruční práce v ochranném pásmu

V ochranném pásmu plynovodu je používání motorového nářadí a pneumatických zařízení zakázáno kvůli riziku poškození potrubí. Povolené je výhradně ruční těžení, které minimalizuje riziko zásahu do zařízení během vytyčení plynovodu a pokládky plynovodu DN 300. Tento přístup je klíčový pro zachování bezpečnostního pásma plynovodu.

Strojní výkop do 1 metru

Strojní výkop lze provádět pouze do vzdálenosti maximálně 1 metru od vyznačeného plynovodu. Tento limit chrání plynovod před náhodným poškozením během výkopových prací. Při pokládce plynovodu nebo výkopových pracích je nutné respektovat ochranné pásmo a zajistit stavební povolení plynovodu, které stanoví podmínky pro bezpečné provedení zemních prací.

Bezvýkopové technologie a obnažení zařízení

Bezvýkopová pokládka plynovodu je možná pouze za předpokladu, že jsou plynárenská zařízení nejprve obnažena a zajištěn dostatečný stranový odstup od potrubí. Tento postup umožňuje přesné vedení potrubí bez rizika porušení bezpečnostních norem. Použití bezvýkopové technologie vyžaduje pečlivý monitoring plynovodu a dodržení havarijního plánu plynovodu.

  1. Vytyčení plynovodu – přesné označení trasy a bezpečnostního pásma plynovodu.
  2. Ruční těžení v ochranném pásmu – zakázáno motorové nářadí, povoleno pouze ruční.
  3. Strojní výkop do 1 m – dodržení limitu vzdálenosti od plynovodu.
  4. Obnažení plynárenských zařízení před bezvýkopovou technologií – zajištění bezpečného odstupu.
  5. Monitoring a dodržování havarijního plánu – prevence rizik při práci v ochranném pásmu.

Odborná rada: Při položení plynovodu je klíčové přesně dodržovat ochranné pásmo VTL plynovodu a bezpečnostní normy, aby se předešlo haváriím a poškození potrubí. Častou chybou je nedostatečné vytyčení plynovodu před zahájením zemních prací, což může vést k nebezpečným situacím.

Pro koho se to hodí: Tento postup je nezbytný pro stavební firmy a projektanty plánující pokládku plynovodu DN 300, kteří chtějí zajistit bezpečnost a splnit zákonné požadavky. Naopak menší drobné zásahy mimo ochranné pásmo nemusí vyžadovat tak přísná opatření.

Rizika spojená s poškozením plynovodu a havarijní opatření

Rizika spojená s poškozením plynovodu jsou značná a mohou ohrozit bezpečnost širokého okolí i zásobování zákazníků. Statistiky ukazují, že v roce 2019 nebylo ve 40 % případů provedeno správné vytyčení plynovodu před výkopovými pracemi, což často vede k jeho poškození. GasNet evidoval v roce 2022 celkem 519 narušení plynovodní sítě, které způsobily odstavení 4760 odběratelů.

Pro bezpečné položení plynovodu je klíčové dodržovat bezpečnostní pásmo plynovodu a ochranné pásmo VTL plynovodu, zejména při realizaci pokládky plynovodu DN 300 nebo bezvýkopové pokládky plynovodu. Místo pro položení plynovodu musí být pečlivě vytyčeno a schváleno v rámci stavebního povolení plynovodu.

Nejčastější chyby při pokládce plynovodu:

  • nepřesné vytyčení plynovodu před výkopem
  • nedodržení ochranných pásem VTL plynovodu
  • absence havarijního plánu a okamžitého hlášení úniku zemního plynu
Přečtěte si více
Jak resetovat chybové kódy plynového kotle Vaillant krok za

V případě úniku plynu je nutné ihned kontaktovat dispečink GasNet na čísle 1239 a hasiče na tísňové lince 150.

„Kontrola tras a dodržování bezpečnostních pásem jsou základními předpoklady prevence havárií,“ upozorňuje odborník na bezpečnost plynovodů.

Technické požadavky na potrubí a ochranu proti korozi

Ocelové plynovody se při pokládce chrání asfaltovou nebo polyethylenovou (PE) izolací, která zajišťuje ochranu proti korozi. Poškození této izolace je nutné ihned hlásit, protože narušení ochranné vrstvy může vést k rychlé korozi a ohrozit bezpečnost potrubí. Plastové potrubí musí být bez vrypů, deformací ovality a jiných mechanických poškození, která by mohla ovlivnit jeho těsnost a pevnost.

Správná pokládka plynovodu zahrnuje nejen kvalitní izolaci, ale také respektování bezpečnostního pásma plynovodu a ochranného pásma VTL plynovodu podle platných zákonných požadavků. Pro pokládku plynovodů DN 300 a DN 500 platí rozdílné technické normy zejména v tloušťce izolace a způsobu upevnění. Bezvýkopová pokládka plynovodu vyžaduje důsledné vytyčení plynovodu a stavební povolení plynovodu.

  • Ocelové plynovody jsou chráněny asfaltovou nebo PE izolací proti korozi
  • Poškození izolace musí být neprodleně hlášeno a opraveno
  • Plastové potrubí nesmí mít vrypy ani deformace ovality
  • Dodržování bezpečnostního pásma plynovodu je zákonnou povinností
  • Pro různé dimenze plynovodů (např. DN 300 vs DN 500) platí specifické normy

Odborná rada: Při pokládce plynovodu je třeba důsledně kontrolovat integritu izolace a respektovat vytyčení plynovodu tak, aby byly splněny všechny bezpečnostní normy pro pokládku plynovodu.

Kontrola a dokumentace při pokládce plynovodu

Před zahájením výkopových prací je nutné přesně určit trasu plynovodu prostřednictvím vytyčení odborníkem společnosti GasNet. Toto vytyčení je bezplatné, musí být objednáno minimálně 5 pracovních dní před zahájením prací a platí 2 měsíce. GasNet provádí kontrolu křížení výkopu s plynovodem před jeho zasypáním, která je nezbytná pro vystavení protokolu o kontrole. Tento protokol je povinný dokument pro kolaudaci stavby a potvrzuje dodržení bezpečnostních norem a podmínek stanovených ve stavebním povolení.

Svépomocné strojní práce v ochranném pásmu VTL plynovodu jsou přísně zakázány. Výkopové práce strojní technikou jsou povoleny pouze do vzdálenosti 1 metru od vytyčené polohy plynovodu, dále musí být práce prováděny ručně. Ochranné pásmo plynovodu, například DN 300, musí být respektováno v souladu s platnými předpisy a stanovisky provozovatele. Nedodržení těchto pravidel může vést k poškození plynovodu a závažným haváriím.

Provozní dokumentace plynovodu musí být vedena po celou dobu životnosti zařízení. Obsahuje přesné údaje o trase, hloubce uložení, použitých materiálech a provedených kontrolách. Tato dokumentace slouží nejen k evidenci, ale také jako klíčový důkazní materiál v případě soudních sporů nebo havarijních situací.

  • Objednat vytyčení plynovodu u GasNet minimálně 5 dní před pracemi
  • Zajistit kontrolu křížení výkopu s plynovodem před zasypáním a získat protokol pro kolaudaci
  • Nepoužívat strojní techniku v ochranném pásmu plynovodu mimo povolenou vzdálenost 1 m
  • Dodržovat podmínky stavebního povolení a bezpečnostní pásma plynovodu DN 300 a dalších dimenzí
  • Vést kompletní provozní dokumentaci plynovodu jako právní a technickou ochranu
Přečtěte si více
Jak identifikovat a odstranit chyby kotle Baxi: příčiny a řešení

Tip: Častou chybou je zahájení zemních prací bez platného vytyčení plynovodu, což vede k poškození potrubí a vysokým nákladům na opravy. Dodržení vytyčovacích protokolů a pravidel výrazně snižuje riziko havárií a přerušení dodávky plynu.

Podrobné postupy bezvýkopových technologií pro pokládku plynovodů

Bezvýkopové technologie představují moderní a bezpečný způsob pokládky plynovodů, který minimalizuje zásahy do povrchu a snižuje riziko poškození stávajících inženýrských sítí. Před zahájením těchto prací je nezbytné vždy zajistit obnažení plynárenských zařízení v místě křížení a přesné vytyčení plynovodu podle platných bezpečnostních pásmů a stavebních povolení. Vytyčení plynovodu musí být objednáno minimálně 5 pracovních dní před zahájením prací a platí 2 měsíce, přičemž jeho obnova je bezplatná v případě poškození značek.

Horizontální vrtání a řízené protlaky

Horizontální vrtání a řízené protlaky patří mezi nejčastěji používané bezvýkopové metody pokládky plynovodů DN 300 a větších průměrů. Tyto technologie umožňují přesné vedení potrubí pod zemí s minimálním narušením povrchu a jsou vhodné zejména v oblastech, kde je nutné zachovat integritu okolních inženýrských sítí. Při aplikaci těchto metod je povinné dodržet ochranné pásmo VTL plynovodu, které se vytyčuje minimálně 2 metry na obě strany od osy potrubí, a respektovat minimální vodorovné vzdálenosti od ostatních sítí podle tlaku plynu (například 0,6 m při tlaku do 0,4 MPa). Při křížení s kabely vysokého napětí je nutné zajistit odpovídající svislé odstupy dle platných norem.

Použití bezvýkopových technologií v různých půdách

Bezvýkopové technologie lze aplikovat v širokém spektru půdních podmínek, od písčitých až po jílovité půdy. V půdách s vysokým obsahem kameniva nebo v nestabilních geologických strukturách se preferují řízené protlaky, které zajišťují stabilitu trasy a minimalizují riziko deformace potrubí. Před realizací je nezbytné provést detailní geotechnický průzkum a vyhodnotit půdní podmínky, aby bylo možné zvolit vhodnou technologii a zajistit bezpečnost pokládky. V případě, že nelze dodržet minimální stranové nebo výškové odstupy od stávajících plynárenských zařízení, bezvýkopová metoda nesmí být použita.

  • Obnažení plynárenských zařízení v místě křížení před zahájením bezvýkopových prací
  • Dodržení bezpečnostního pásma plynovodu minimálně 2 m na obě strany od osy potrubí
  • Zajištění platného stavebního povolení a souhlasů vlastníků pozemků před zahájením prací
  • Povinné vytyčení plynovodu provozovatelem sítě (např. GasNet) a kontrola dodržení ochranných pásem
  • Použití ručního nářadí v ochranném pásmu a zákaz strojních výkopových prací blíže než 1 m od vedení
  • Zákaz použití nevhodného ručního nářadí (špičáky, sochory) při dokopávkách v ochranném pásmu

Tip: Častou chybou je zahájení bezvýkopových prací bez předchozího vytyčení plynovodu, což zvyšuje riziko poškození potrubí a může vést k závažným haváriím. Bezvýkopová technologie se hodí pro instalaci v hustě zastavěných nebo ekologicky citlivých oblastech, avšak není vhodná v terénech s velmi nestabilními půdními podmínkami nebo tam, kde není možné dodržet bezpečné odstupy od stávajících zařízení.

Bezvýkopové technologie vyžadují koordinaci s provozovatelem plynové sítě, dodržování přesných vzdáleností od ostatních inženýrských sítí a pečlivé plánování v závislosti na půdních podmínkách. Použití těchto metod významně snižuje dobu výstavby a následné opravy povrchu, přičemž zachovává vysokou úroveň bezpečnosti plynovodu.

Přečtěte si více
Tlaková zkouška plynovodu: podrobný postup a zásady bezpečnosti

Dlouhodobá údržba a monitoring bezpečnosti plynovodů

Dlouhodobá údržba a monitoring jsou klíčové pro bezpečný a spolehlivý provoz plynovodů po jejich pokládce. Zahrnují pravidelné inspekce, sledování tlakových parametrů a stavu izolace, které slouží k prevenci poruch a zajišťují dodržování bezpečnostních pásem plynovodu stanovených legislativou.

Pravidelné inspekce a kontroly

Údržba plynovodu zahrnuje plánované vizuální a technické inspekce potrubí prováděné v intervalech 6 až 12 měsíců podle typu a tlaku plynovodu. Tyto kontroly ověřují integritu potrubí, správné vytyčení a dodržení ochranného pásma VTL plynovodu. Při inspekcích se kontroluje zejména stav asfaltové nebo PE izolace u ocelových plynovodů a absence mechanického poškození u plastových potrubí DN 300 a větších. Včasná detekce poškození vzniklých například při bezvýkopové pokládce nebo výkopových pracích výrazně snižuje riziko havárií.

Monitoring tlakových parametrů a izolace

Monitoring bezpečnosti zahrnuje nepřetržité sledování provozního tlaku plynovodu pomocí tlakových senzorů a kontrolu integrity izolace potrubí prostřednictvím pravidelných měření. U plynovodů s tlakem do 0,4 MPa je tlak monitorován minimálně jednou za den, u VTL plynovodů častěji podle provozních předpisů. Kontrola izolace zabraňuje korozi a zajišťuje dlouhodobou životnost potrubí. Dodržování bezpečnostního pásma plynovodu, které se vytyčuje minimálně 2 m na obě strany od osy potrubí, a platné stavební povolení jsou nezbytné pro udržení provozní bezpečnosti a splnění legislativních požadavků.

Tip: Častou chybou je nedostatečné obnovení vytyčovacích značek po stavebních pracích, což zvyšuje riziko poškození potrubí při dalších zásazích. Proto je nutné zajistit pravidelné obnovování vytyčení a evidenci kontrolních protokolů.

Odborná rada: Dlouhodobá údržba a monitoring se hodí pro všechny provozovatele plynovodních sítí s tlakem nad 0,005 MPa, kde je vysoké riziko úniku plynu a korozních poškození. Pro malé nízkotlaké přípojky s tlakem do 0,005 MPa jsou některé monitorovací postupy méně přísné, avšak základní vizuální kontroly a dodržování ochranných pásem zůstávají nezbytné.

Časté dotazy k bezpečnému položení plynovodu

Bezpečné položení plynovodu vyžaduje dodržení přesných pravidel a legislativních podmínek. GasNet poskytuje vytyčení plynovodu zdarma, je třeba jej objednat minimálně 5 dní před zahájením prací. Platnost vytyčovacího protokolu je 2 měsíce. Hloubka pokládky plynovodu se obvykle pohybuje mezi 0,8 až 1,2 metru pod povrchem, přičemž je nutné dodržovat minimální bezpečnostní vzdálenosti 0,4 m pro tlak do 0,05 bar a 0,6 m pro tlak do 4 bar. Ochranné pásmo plynovodu, například u VTL plynovodů, musí být respektováno, v lesních průsecích je šířka pásma 2 metry na každou stranu od osy potrubí.

FAQ

Otázka: Jak zjistím, kudy vede plyn?

Kontaktujte GasNet a objednejte si vytyčení plynovodu minimálně 5 dní před pracemi, platnost vytyčení je 2 měsíce.

Otázka: Jak hluboko je plynovod?

Hloubka pokládky závisí na místních podmínkách, obvykle se pohybuje kolem 0,8 až 1,2 metru pod povrchem.

Otázka: Jaký je poplatek za vytyčení plynovodu?

Vytyčení plynovodu GasNet poskytuje zdarma, pokud je objednáno minimálně 5 dní před zahájením prací.

Otázka: Jaké jsou minimální bezpečnostní vzdálenosti od plynovodu?

Přečtěte si více
Chyby plynového kotle Vaillant a jak je opravit krok za krokem

Minimální vodorovné vzdálenosti jsou 0,4 m pro tlak do 0,05 bar a 0,6 m pro tlak do 4 bar.

Otázka: Jak postupovat při pokládce plynovodu v ochranném pásmu?

Používejte ruční těžení v ochranném pásmu, strojní výkopy jsou povoleny jen do 1 metru od plynovodu, bezvýkopové technologie vyžadují obnažení zařízení.

Otázka: Co dělat při úniku zemního plynu?

Okamžitě volejte dispečink GasNet na čísle 1239 a hasiče na čísle 150, neprovádějte vlastní zásahy.

Otázka: Jaké jsou rizika spojená s poškozením plynovodu?

Poškození může vést k odstavení tisíců zákazníků a vysokým nákladům na opravy, v roce 2022 bylo evidováno 519 narušení.

Otázka: Kdo provádí kontrolu plynovodu před zasypáním výkopu?

Kontrolu provádí GasNet, vystavuje protokol nutný pro kolaudaci, bez něj nelze stavbu dokončit.

Otázka: Je možné provádět strojní práce v ochranném pásmu plynovodu?

Svépomocné strojní práce v ochranném pásmu jsou zakázány, strojní výkop je povolen jen do 1 metru od plynovodu.

Otázka: Jaké technické požadavky platí pro ochranu plynovodu?

Ocelové potrubí musí být chráněno asfaltovou nebo PE izolací, poškození izolace je nutné hlásit ihned.

Otázka: Jaké jsou podmínky pro bezvýkopovou pokládku plynovodu?

Bezvýkopové technologie lze použít po obnažení plynárenských zařízení a dodržení stranových a výškových odstupů.

Otázka: Jak dlouho platí platnost vytyčovacího protokolu?

Platnost vytyčovacího protokolu je 2 měsíce od vydání.

Otázka: Jaká je šířka ochranného pásma v lesních průsecích?

Šířka ochranného pásma je 2 metry na každou stranu od osy plynovodu.

Otázka: Co je zakázáno používat při dokopávkách v ochranném pásmu?

Je zakázáno používat nevhodné ruční nářadí jako špičáky či sochory.

Otázka: Kde najdu informace o bezpečnostních pásmech VTL plynovodů?

Informace jsou dostupné na portálu GasNet a v platných legislativních normách.

Otázka: Jaká je minimální vzdálenost plynovodu od jiných inženýrských sítí?

Minimální bezpečná vzdálenost je obvykle 0,5 metru od elektrických kabelů a 1 metr od vodovodních a kanalizačních potrubí, podle platných norem.

Otázka: Jakým způsobem se provádí ochrana plynovodu proti korozi?

Plynovod se chrání pomocí katodové ochrany a povrchových nátěrů, přičemž katodová ochrana musí být pravidelně kontrolována, minimálně jednou ročně.

Otázka: Jaké jsou kroky při získání povolení k výkopovým pracím v ochranném pásmu plynovodu?

Prvním krokem je podání žádosti správci plynovodu, následně se provede vytyčení trasy a schválení plánu prací, což trvá přibližně 14 dní.

Odborná rada: Při plánování pokládky plynovodu DN 300 nebo jiných dimenzí vždy konzultujte odborníky z GasNet, aby byla dodržena všechna bezpečnostní pásma plynovodu a stavební povolení plynovodu. Častou chybou je opomenutí vytyčení trasy, což může vést k nebezpečným poškozením. Tento postup se hodí pro všechny stavby, nikoli však pro nelegální či nesouhlasné zásahy do ochranných pásem.

Než se do toho pustíte

  • Objednejte si vytyčení plynovodu u provozovatele minimálně 5 dní před pracemi.
  • Zkontrolujte přesnou trasu plynovodu před zahájením výkopových prací.
  • Dodržujte předepsané bezpečnostní vzdálenosti a ochranná pásma.
  • Při nejasnostech kontaktujte odborníky nebo provozovatele sítě.

Kryštof Král

Jsem Kryštof Král, redaktor Elektro Manuál z Kroměříže a praktickým radám se věnuji přibližně 9 let. Témata skládám z běžných situací v domácnosti, návodů výrobců a ověřených zdrojů tak, aby čtenář věděl, co zvládne sám a kdy raději zavolat odborníka. U bezpečnosti a citlivých témat, jako je zdraví, právo nebo finance, doplňuji odkazy na oficiální zdroje a nepouštím se do domněnek. Mám rád poctivé návody bez zbytečných zkratek a nejvíc mě těší, když text pomůže předejít chybě nebo škodě.
